近期,EPC被谈论得越来越多,有人也将EPC和PPP做比较。应当说,二者是不同维度的问题。EPC是工程总承包的一种,指Engineering、Procurement、Construction,对应中文就是设计、采购、施工,对于一些专业性较强的项目如:电力、水利,EPC设计与施工无缝衔接的管理优势就体现出来了。而PPP的优势在于政府与社会资本的合作模式,侧重解决的是项目融资及后期运营问题。因此,如果未来EPC爆发了,一定会比PPP对施工企业的冲击大。那么,传统施工、EPC和PPP三者究竟有什么不同呢?

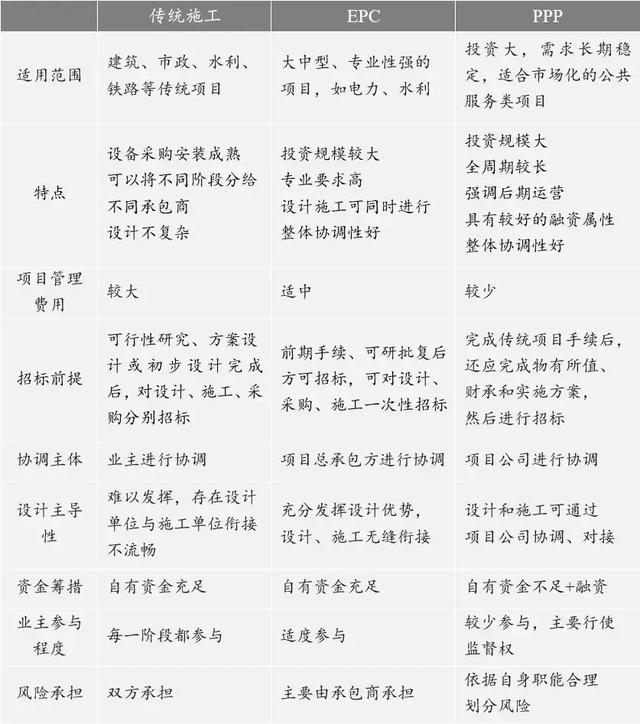

从传统施工、EPC、PPP的适用范围、项目特点、管理费用、招标前提、协调主体、设计主导性、资金筹措、业主参与程度、风险承担上看,三者存在诸多区别:

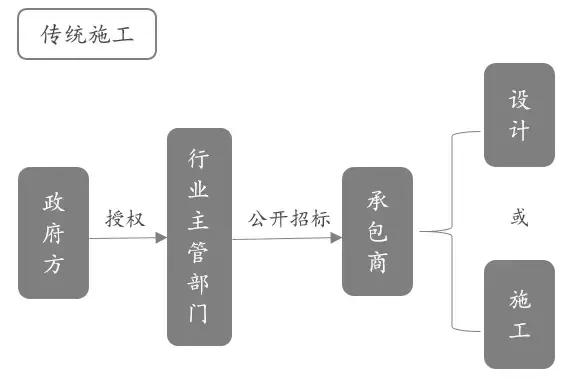

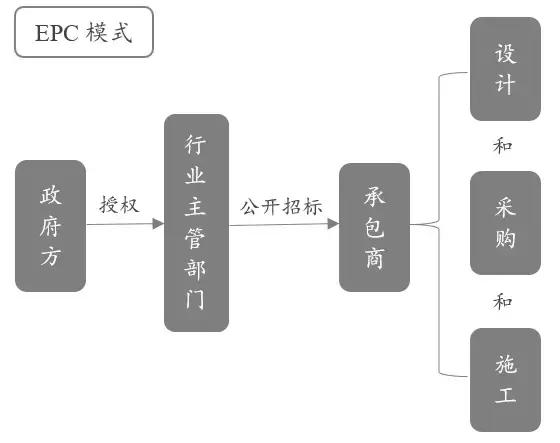

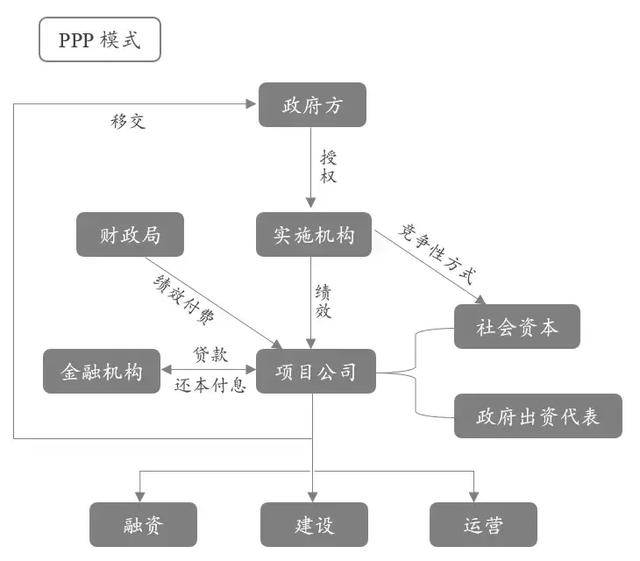

从传统施工、EPC、PPP三者的操作流程看:

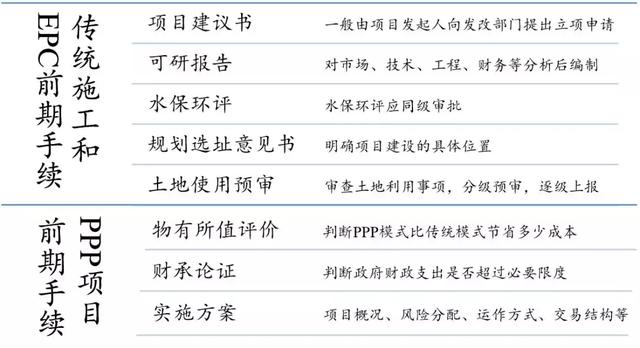

从传统施工、EPC、PPP三者的前期手续看:
